¿Cómo reducir los tiempos de un proyecto de sistemas contra incendios?

En un proyecto de sistemas contra incendios, la ingeniería, el suministro de materiales, la instalación, las pruebas y la participación del cliente forman parte de una misma línea de tiempo.



Sin embargo, ¿todas estas etapas tienen que realizarse una después de otra?



No necesariamente.



En algunos proyectos, esperar a terminar completamente la ingeniería para comenzar la instalación puede extender considerablemente el programa. Cuando las condiciones son adecuadas, ciertas actividades pueden avanzar de manera simultánea mediante una estrategia de liberación progresiva de información y frentes de trabajo.



Esto puede aplicarse a sistemas de detección y alarma, rociadores, hidrantes, redes contra incendio, equipos de bombeo, agentes limpios y otras soluciones.



Sin embargo, trabajar con ingeniería e instalación en paralelo no significa diseñar mientras se improvisa en campo. Requiere planeación, comunicación y participación activa del cliente o usuario.

Ingeniería e instalación de sistemas contra incendios.
Ingeniería e instalación trabajando de manera coordinada para reducir los tiempos de un proyecto contra incendios.

Tabla de contenidos

¿Es posible realizar la ingeniería y la instalación al mismo tiempo?

En una ejecución completamente secuencial, el proyecto sigue una ruta como esta:

Levantamiento → Ingeniería → Revisión → Adquisición de materiales → Instalación → Pruebas → Entrega

En este esquema, cada actividad comienza cuando termina la anterior. Es una metodología válida, pero no siempre es la única alternativa.



Cuando existe suficiente información, el proyecto de sistemas contra incendios puede dividirse en áreas, sistemas o frentes.



De esta manera, mientras ingeniería desarrolla determinadas zonas, otras que ya fueron revisadas pueden iniciar la adquisición de materiales o la instalación.



Ingeniería general.

→ Liberación del frente 1 → suministro → instalación

→ Liberación del frente 2 → suministro → instalación

→ Liberación del frente 3 → suministro → instalación



Mientras un frente se instala, el siguiente continúa desarrollándose.

El objetivo no es eliminar actividades, sino reducir los periodos en los que una etapa permanece detenida esperando a otra.

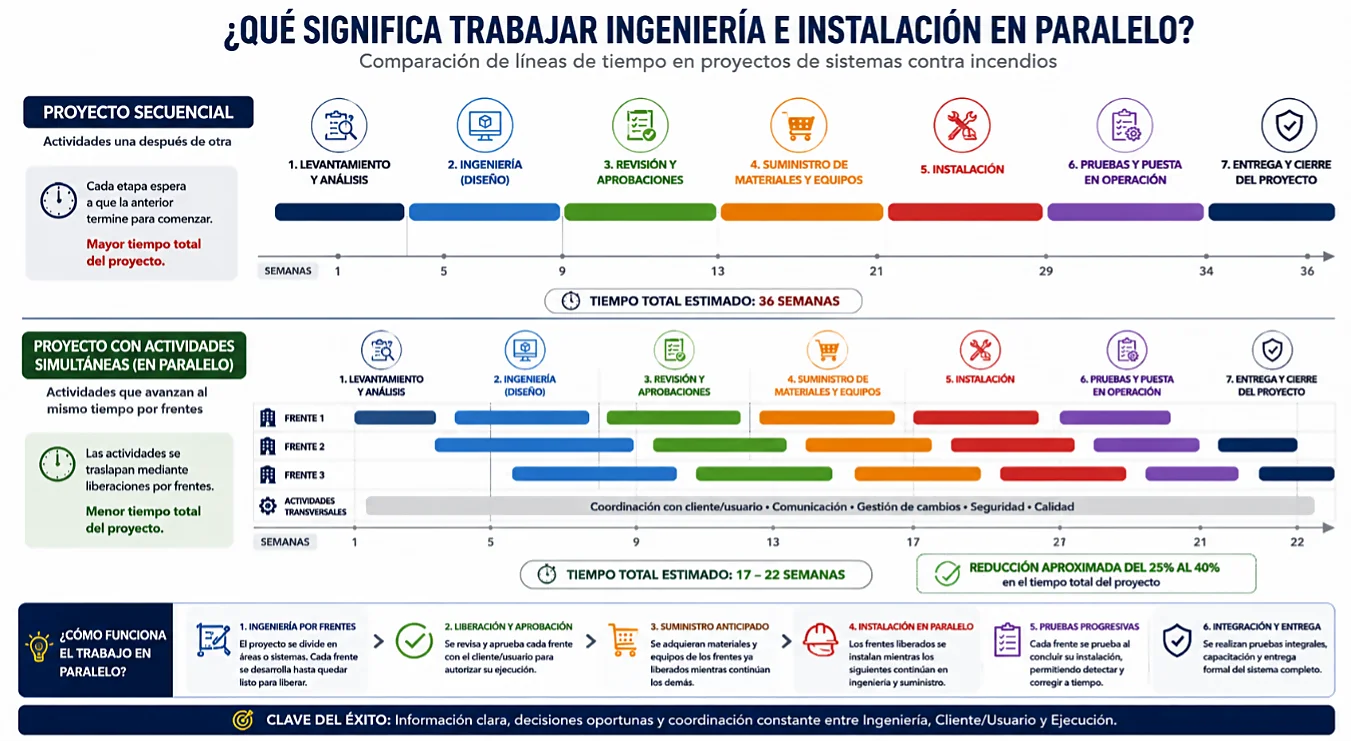

Instalación en paralelo.
Comparación visual de líneas de tiempo para la planificación de proyectos de sistemas contra incendios.

Primero deben establecerse las bases del proyecto.

Trabajar en paralelo no significa comenzar a instalar inmediatamente después del levantamiento.



Antes deben definirse criterios suficientes para evitar decisiones improvisadas, como:

  • Bases y criterios de diseño.
  • Riesgos y áreas que deben protegerse.
  • Selección preliminar de tecnologías.
  • Distribuciones generales.
  • Equipos principales.
  • Rutas o espacios disponibles.
  • Interconexiones necesarias.
  • Restricciones conocidas.

Con esta base pueden identificarse las partes de la ingeniería que tienen suficiente nivel de definición para avanzar.



Además, es importante recordar que no todo lo dibujado está listo para instalarse. Debe existir una liberación técnica que indique qué información puede utilizarse para construcción y cuál continúa en desarrollo.

Dividir el proyecto en frentes permite avanzar.

La liberación progresiva funciona mejor cuando el proyecto puede dividirse claramente.



En detección y alarma pueden liberarse edificios, niveles o áreas. En redes de rociadores o hidrantes, determinados sectores, trayectorias principales o zonas.



En sistemas de agente limpio, pueden iniciarse trabajos cuando las características del recinto y los criterios principales estén definidos.



Cada frente debe indicar claramente:

  • Qué información está aprobada.
  • Qué actividades pueden ejecutarse.
  • Qué aspectos continúan pendientes.
  • Qué modificaciones podrían afectar lo instalado.

Esta disciplina permite avanzar sin que la velocidad se convierta posteriormente en retrabajo.

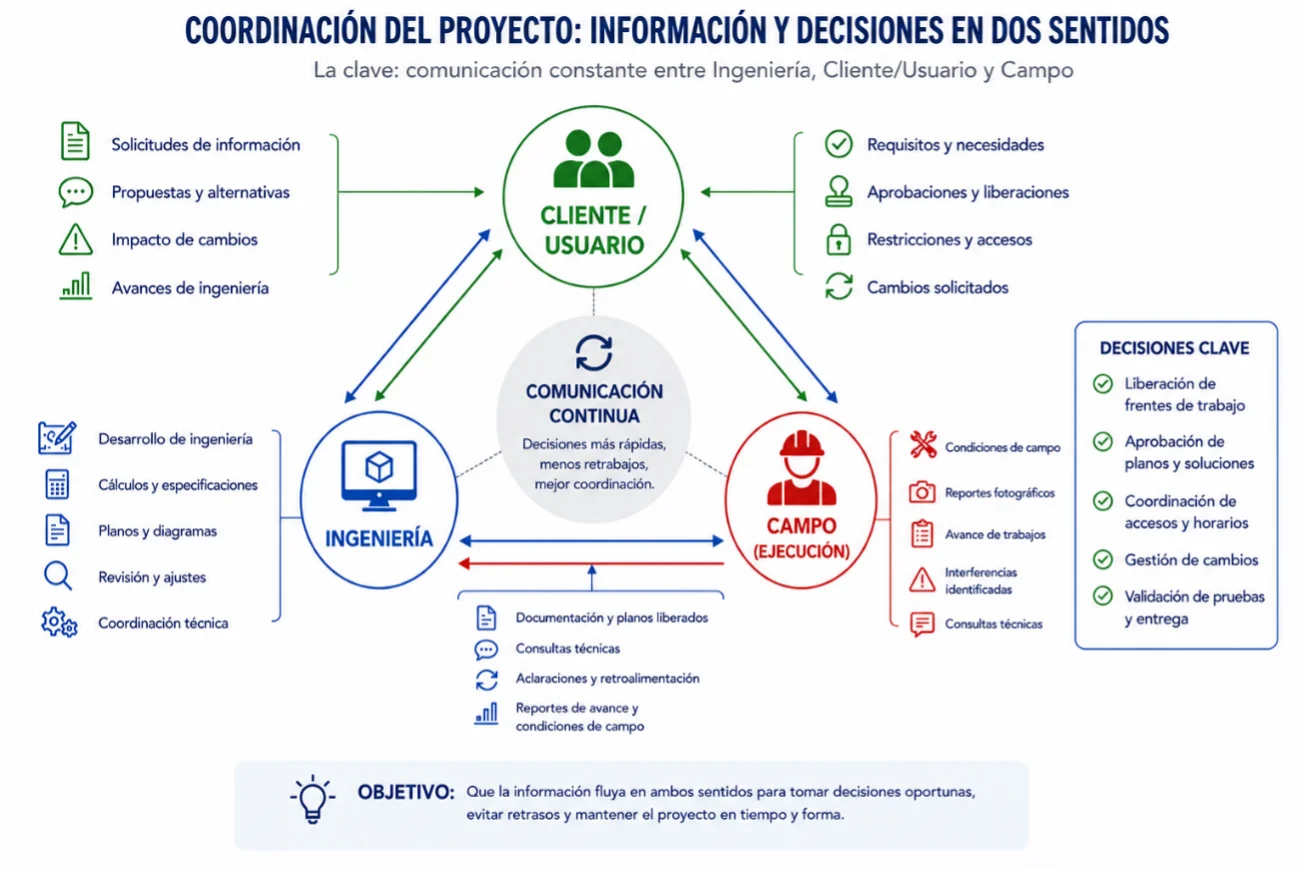

Coordinación de proyecto
Diagrama de coordinación de un proyecto de ingeniería, mostrando el flujo de información y la toma de decisiones.

La participación del cliente es fundamental.

Existe otra liberación tan importante como la técnica: la del cliente.



Aunque una trayectoria esté técnicamente lista, el frente puede depender de diferentes factores, como:

  • Disponibilidad del área.
  • Horarios de trabajo.
  • Interferencias con otros procesos o contratistas.
  • Permisos especiales.
  • Necesidad de realizar paros.
  • Coordinación de accesos.

Por ello, trabajar en paralelo requiere establecer tiempos de respuesta definidos entre ambas partes.



El cliente puede contribuir mediante:

  • Entrega oportuna de información.
  • Revisión de propuestas.
  • Confirmación de condiciones operativas.
  • Autorización de rutas y ubicaciones.
  • Liberación de áreas.
  • Coordinación con otras especialidades.

Esto no significa que el cliente deba resolver los aspectos técnicos del sistema. Sus decisiones operativas, sin embargo, forman parte de la planeación del proyecto.

Los materiales deben seguir las liberaciones.

Trabajar por frentes permite adelantar la adquisición de materiales y equipos que ya fueron definidos, especialmente aquellos que tienen tiempos prolongados de fabricación o entrega.



Sin embargo, no conviene comprar anticipadamente componentes que todavía pueden cambiar de manera significativa.



Esto puede generar:

  • Inventarios innecesarios.
  • Incompatibilidades.
  • Modificaciones posteriores.

Por eso, la adquisición debe seguir el avance de la ingeniería y no adelantarse a ella sin control.

Ingeniería debe permanecer cerca de la instalación.

Cuando la instalación comienza antes de concluir toda la ingeniería, la comunicación entre oficina y campo se vuelve todavía más importante.



Las condiciones reales pueden revelar interferencias, restricciones o diferencias respecto a la información disponible.



Estas situaciones deben regresar al proceso de ingeniería y no resolverse de manera improvisada.



El flujo debe ser:

Ingeniería → Campo → Retroalimentación → Ajuste → Liberación → Ejecución

De esta manera, las decisiones tomadas durante la construcción quedan documentadas y pueden considerarse en los siguientes frentes.

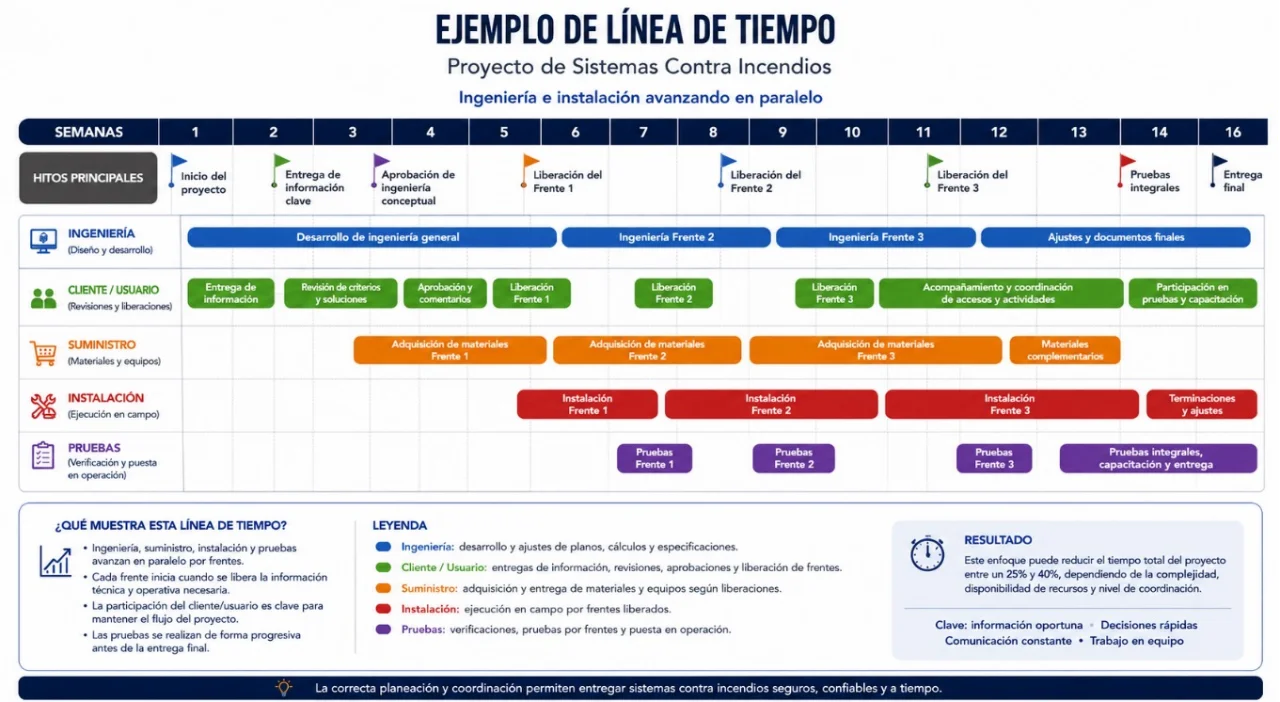

Ejemplo de línea de tiempo.
Línea de tiempo del proceso para la elaboración y desarrollo de un proyecto de ingeniería.

Un ejemplo de línea de tiempo.

Durante las primeras semanas se realiza el levantamiento, se revisan las condiciones de campo y se establecen los criterios generales.



Al mismo tiempo, el cliente proporciona documentación, restricciones y condiciones de operación.



Después, se libera el primer frente. Mientras se adquieren los materiales definidos y comienza su instalación, ingeniería continúa trabajando en el segundo.



Posteriormente, el primer frente entra en ejecución, el segundo se encuentra en suministro y el tercero continúa en ingeniería.



De esta manera, tres actividades diferentes pueden avanzar simultáneamente.



El proceso continúa con nuevas liberaciones. Las observaciones encontradas durante la instalación se incorporan al desarrollo de los siguientes frentes.



Además, conforme terminan determinadas áreas, pueden comenzar inspecciones y verificaciones, evitando concentrar todas las observaciones al final.



Finalmente, se realizan las pruebas integrales, la documentación y la entrega.

De esta manera, las decisiones tomadas durante la construcción quedan documentadas y pueden considerarse en los siguientes frentes.

Un ejemplo de línea de tiempo.

Durante las primeras semanas se realiza el levantamiento, se revisan las condiciones de campo y se establecen los criterios generales.



Al mismo tiempo, el cliente proporciona documentación, restricciones y condiciones de operación.



Después, se libera el primer frente. Mientras se adquieren los materiales definidos y comienza su instalación, ingeniería continúa trabajando en el segundo.



Posteriormente, el primer frente entra en ejecución, el segundo se encuentra en suministro y el tercero continúa en ingeniería.



De esta manera, tres actividades diferentes pueden avanzar simultáneamente.



El proceso continúa con nuevas liberaciones. Las observaciones encontradas durante la instalación se incorporan al desarrollo de los siguientes frentes.



Además, conforme terminan determinadas áreas, pueden comenzar inspecciones y verificaciones, evitando concentrar todas las observaciones al final.



Finalmente, se realizan las pruebas integrales, la documentación y la entrega.

De esta manera, las decisiones tomadas durante la construcción quedan documentadas y pueden considerarse en los siguientes frentes.

¿Dónde se ahorra realmente tiempo?

El beneficio no necesariamente proviene de instalar más rápido, sino de reducir los tiempos de espera entre ingeniería, decisiones, suministro e instalación.



En un esquema secuencial:

  • Instalación espera a ingeniería.
  • Adquisición espera a la definición de materiales.
  • Las pruebas esperan a que todo esté terminado.

En una ejecución coordinada, distintas partes del proyecto pueden encontrarse simultáneamente en diferentes etapas.



Pero existe un límite.



Si se toman decisiones con información insuficiente únicamente para mantener trabajando al personal, el supuesto ahorro puede transformarse en:

  • Retrabajos.
  • Cambios de materiales.
  • Modificaciones de rutas.
  • Costos adicionales.
  • Demoras.
  • Problemas durante las pruebas.

Por lo tanto, acelerar un proyecto no significa adelantarse a las decisiones técnicas.

Conclusión.

Desarrollar ingeniería e instalación al mismo tiempo puede ser una estrategia para optimizar los tiempos de un proyecto de sistemas contra incendios.



Su éxito depende de contar con una ingeniería organizada por frentes, definir claramente qué información está liberada, anticipar el suministro de materiales, mantener comunicación entre ingeniería y campo y establecer una participación constante del cliente o usuario.



Cuando estos elementos se coordinan correctamente, diferentes etapas pueden avanzar simultáneamente sin perder el control del proyecto.



La verdadera reducción del tiempo no está en omitir pasos, sino en evitar esperas innecesarias entre ellos.



Por eso, antes de preguntarnos “¿cómo podemos instalar más rápido?”, conviene preguntar:

“¿Qué información y decisiones necesitamos liberar hoy para que el siguiente frente pueda comenzar mañana?”



Esa coordinación puede marcar la diferencia entre un proyecto apresurado y un proyecto de sistemas contra incendios correctamente planeado y ejecutado.



Si tienes un proyecto de sistemas contra incendios y buscas coordinar sus diferentes etapas, en MARSER podemos acompañarte en la planeación y ejecución de tu proyecto.



¡Felices proyectos!

Visítanos en:

Norte 70 – A, #5643

Bondojito GAM, CDMX

Teléfono:

55 2580 8519

Cotizaciones:

clientes@marsersa.com


Proveedores y vacantes:

administracion@marsersa.com

Síguenos en:

® 2026
